Arbetet påbörjas 1 september 2021 och beräknas vara klart lagom till 100-årsjubileet sommaren 2023.
Oktober 2022
Under oktober så har spiran/kyrktuppen nedlyfts.
Man har formsatt nya trappan samt gjort gjutningen av den, målat hisschakt och fortsatt med fönsterrenoveringen, takarbetet och fasadarbetet.
September 2022
Skiffer på Kyrkans tak är nu utbytt och takarbetet börjar närma sig sitt slut om än lite kvar att fixa med. Källarplanet är utformat och putsningen av öppningar har gjorts. Hisschaktsväggar är också gjorda och man kan nu börja se ordentligt hur allt kommer att se ut. Värmestråk och golvvärme är nu draget i källarplan där församlingslokalerna ska ligga samt under kyrkbänkarna. Det är just nu mycket fokus på fasad och fönsterarbete och därför är det mycket byggställningar kring kyrkan.
Maj 2022
Under maj pågår mycket ventilation, rör och elarbeten i kyrkan. Den vattenburna golvvärmen för källarplanet är färdigställt.
April 2022
Berglossning källarplanen på ny sal är färdig och gjutning av nya pelare har gjorts. Schaktbotten på källarplan fylls med makadam. Installationer som ska ligga under betongplattan läggs in. Håltagning i kallmur för nya ventilationskanaler. Hissgropen är gjuten.
Mars 2022

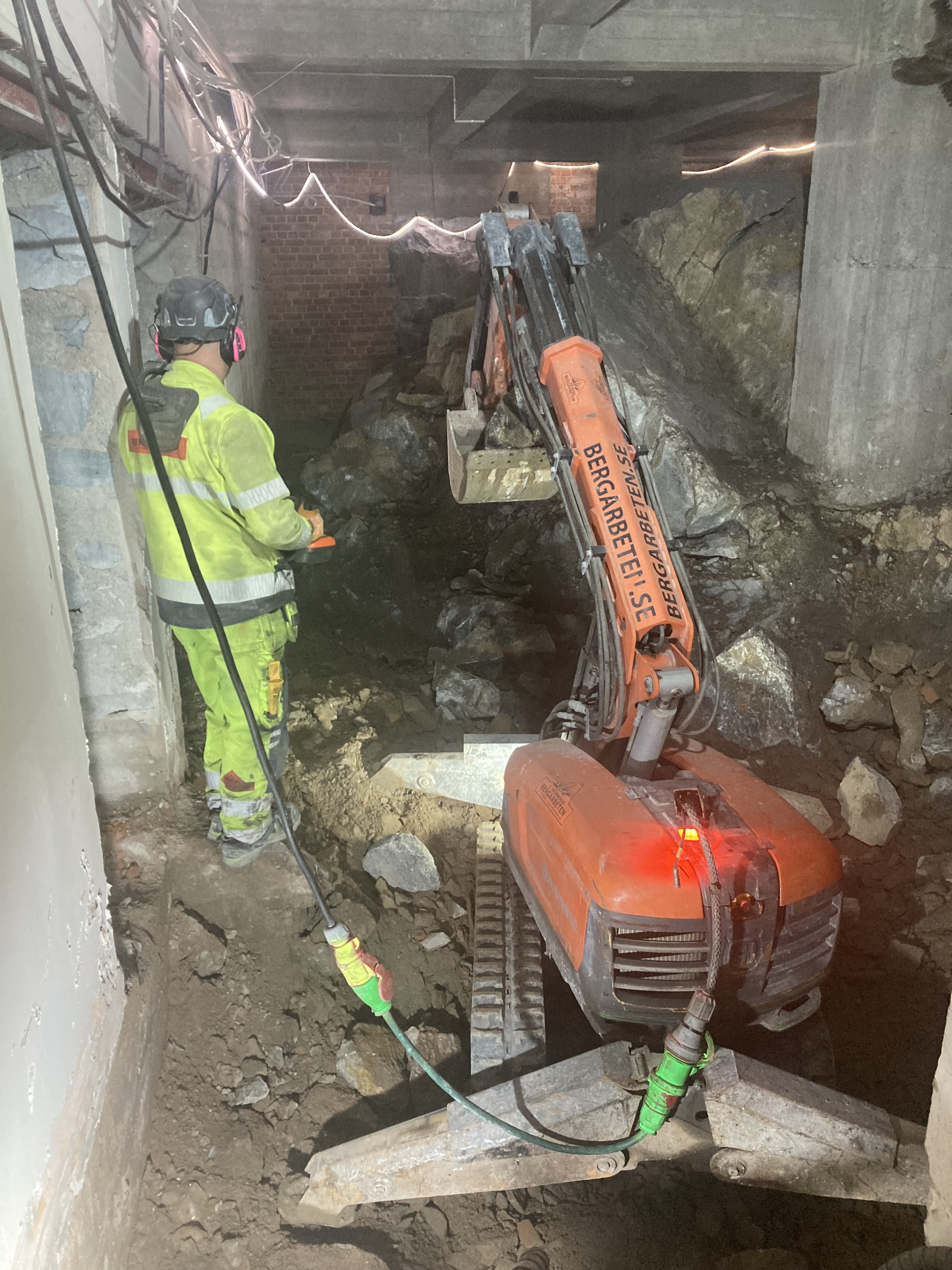

Vägguppbyggnad i kyrkorummet. Bergslossning källarplan för ny sal. Markarbeten på östra och norra sidan för bl.a. dränering och nya ventilationskanaler.
Februari 2022
Renoveringen blir ett riktigt LYFT för Boo Kyrka
Den 16 februari kommer nämligen kyrkan lyftas, bokstavligen.
Ett av målen med renoveringen är att göra Kyrkans undervåning större och för att kunna göra detta måste ett berg flyttas (ja även här bokstavligt talat). Men på detta berg finns två stycken pelare som måste tas bort för att berget ska kunna lyftas ut.
Detta innebär att vi ”lyfter” den del av kyrkan som vilar på dessa två pelare ca. 5-8 mm för att avlasta tyngden på pelarna så att vi kan ta bort dom när vi tar ut berget.
Tyngden per pelare beräknas till ca 50 ton
Lyftet görs med ett antal hydraldomkrafter som är specialtillverkade för ändamålet i Tyskland.
Järnkonstruktioner har tillverkats för att kunna bära upp den del som skall lyftas. Samt även betongfundament har gjutits som konstruktioner har placerats på.
När berget är borttaget kommer nya pelare att gjutas, och kyrkan kommer att släppas ner till sitt ursprungliga läge och tillfälliga järnkonstruktioner tas bort.
Detta arbete är beräknat pågå i ca 6 veckor.
Utöver detta stora arbete så pågår forsatt elarbete och markarbeten. Uppregling av nytt trägolv i kyrkorummet är nu färdigt.
Januari 2022
Vad hände på bygget under V. 2-3
Schaktning av golv i rum på källarplan.
Förstärkningar av hjärtväggen färdigställt.
Bortforsling av gammal fyllning i kyrkorummet.
Markarbeten har påbörjats på södra sidan.
Vad händer under V. 4?
Schaktning av golv på sista ytorna på källarplan.
Påbörja nya väggar i kyrkorummet.
Smeden arbetar med avväxlingar för nya betongpelare.
Markarbeten fortsätter på södra sidan.
